無機纖維噴涂棉施工階段與保護事項

時間:2025-05-14 08:42:12  作者:山東華泉  閱讀:12

無機纖維噴涂棉的施工質量直接影響其防火、保溫、吸音性能。為確保工程效果,需嚴格按照施工流程操作,并做好施工中和施工后的保護措施。以下是詳細的施工階段劃分及關鍵保護事項。

一、施工階段劃分及技術要點

1. 施工前準備階段

1)基層處理

清潔基層:清除墻面、頂棚或管道表面的灰塵、油污、松散物,確保無空鼓、開裂。

防銹處理(金屬基層):噴涂前需對鋼結構進行防銹漆處理,避免后期銹蝕影響粘結。

界面劑涂刷(光滑基層):混凝土或金屬表面可涂刷專用界面劑,增強纖維棉附著力。

2)環境要求

溫濕度控制:施工環境溫度應≥5℃,濕度≤85%,避免雨天、大風天氣作業。

通風條件:施工區域需保持通風,但避免強風直吹未固化的噴涂層。

3)材料與設備檢查

纖維棉質量:檢查纖維是否均勻、無結塊,粘合劑是否符合環保標準。

噴涂設備調試:空壓機壓力調至0.6~0.8MPa,確保噴槍霧化均勻。

2. 噴涂施工階段

1)底層噴涂(首層)

噴涂厚度:首層控制在10~15mm,確保纖維與基層充分粘結。

噴槍角度:保持噴槍與基面垂直,距離300~500mm,勻速移動避免堆積。

2)分層噴涂(增厚層)

每層間隔時間:待前一層表干(約30~60分鐘)后再噴下一層,避免流掛。

總厚度控制:

保溫工程:通常30~50mm(根據熱工計算)。

吸音工程:50~80mm(NRC≥0.8需更厚)。

防火工程:按耐火極限要求(如1小時耐火需≥15mm)。

3)收面處理

表面修整:噴涂完成后,用專用壓板或鏝刀修平表面,提高美觀度。

增強層(可選):對易受碰撞區域(如墻角)可加裝玻纖網格布增強。

3. 固化養護階段

自然固化:施工后24小時內避免觸碰,常溫下48小時完全固化。

環境維護:保持通風干燥,防止水汽浸泡未固化層。

二、施工中關鍵保護事項

1. 人員安全防護

防塵措施:施工人員需佩戴N95口罩、護目鏡、防護服,避免纖維吸入。

防火管理:施工現場嚴禁明火,粘合劑為水性環保型,但仍需遠離高溫源。

2. 設備與成品保護

設備保護:噴涂前用塑料膜覆蓋周邊設備、門窗、管道,避免污染。

防踩踏保護:固化前嚴禁人員踩踏或機械碰撞,必要時設置警示圍擋。

3. 環境控制

防潮防雨:露天施工需搭設防雨棚,防止未固化層遇水脫落。

溫度監控:冬季施工可采用暖風機輔助升溫(但避免直接烘烤噴涂面)。

三、施工后驗收與維護

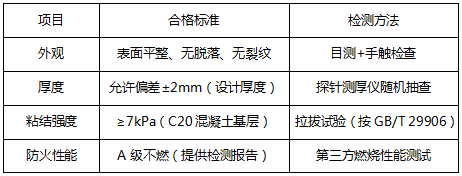

1. 驗收標準


2. 后期維護建議

定期檢查:每年檢查1次,重點查看易受潮、振動部位(如管道接口)。

局部修補:若發現脫落或破損,清理基層后重新噴涂同批次材料。

清潔方法:表面灰塵可用吸塵器清理,嚴禁水洗或硬物刮擦。

總結無機纖維噴涂棉的施工需嚴格遵循基層處理→分層噴涂→固化養護流程,并做好防塵、防潮、防損傷保護。選擇專業施工團隊、規范驗收標準,可確保工程達到設計要求的防火、保溫、吸音效果。如需進一步了解(如超高建筑、特殊基材),可聯系我司專業施工團隊。
